一、工程概况
亚泰大街与南四环路立交桥工程为长春市规划“两横三纵”快速路体系中穿越城区的南北向快速通道,,,,,本工程位于长春市南部,,,,,南起亚泰大街与四环路立交,,,,,北接亚泰大街南延长线工程(三环路节点)。。。。。。。。
本工程主线标准段为双向八车道。。。。。。。。主线桥长785.4m,,,,,南北辅线桥总长1312.9m,,,,,匝道桥总长816.2m。。。。。。。。全桥钻孔桩898根,,,,,承台154座,,,,,墩台178根,,,,,防撞墙6600米,,,,,天桥1座 ,,,,,共计27联现浇连续箱梁,,,,,1联钢箱梁。。。。。。。。
二、进展情况

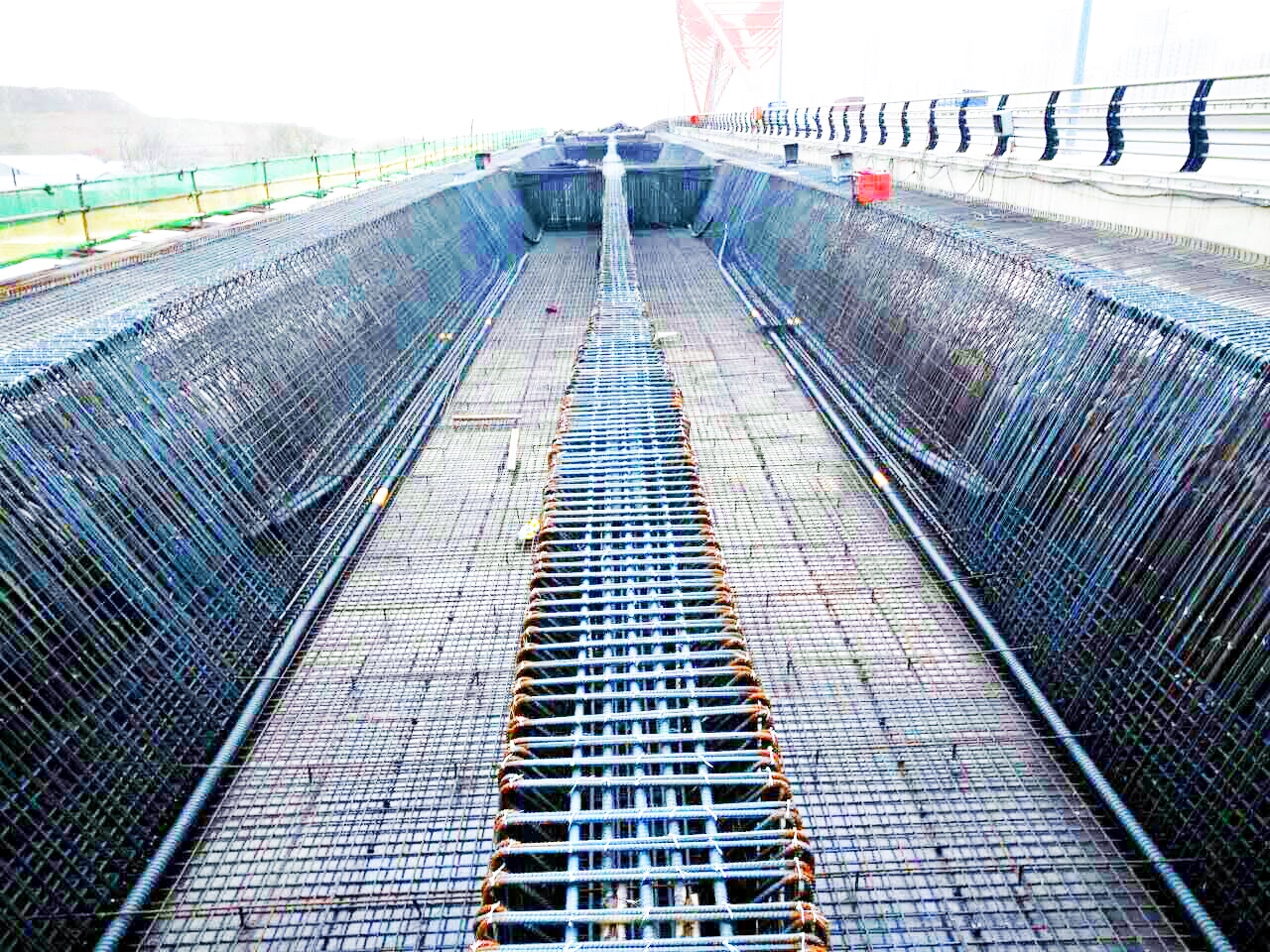

本工程于2015年6月15日开工建设,,,,,2016年3月15日复工建设。。。。。。。。截至目前,,,,,钻孔桩共计916根,,,,,目前完成886根,,,,,占总量96.72%;;;;;;承台共计156座,,,,,目前完成147座,,,,,占总量94.23%;;;;;;墩台共计179座,,,,,目前完成163座,,,,,占总量91.06%;;;;;;盖梁共计13个,,,,,目前完成8个,,,,,占总量61.54%;;;;;;现浇箱梁27联,,,,,目前完成13联,,,,,占总量48%。。。。。。。。钢箱梁完成吊装3孔,,,,,占总量75%。。。。。。。。
三、前景展望
亚泰大街与南四环路立交桥的修建,,,,,进一步完善了长春市快速路路网体系,,,,,改善了城市长远距离交通出行条件,,,,,打通了既有道路网,,,,,极大地缓解了市区南部交通压力,,,,,同时提高市区与城市出入口间的联系和旅客流通效率,,,,,使得市民出行方便,,,,,减少绕行距离;;;;;;并且完善了南部新城区域的基础设施建设,,,,,为南部新城的招商引资创造了良好环境。。。。。。。。从长春市路网规划、区域经济发展、优化综合运输体系,,,,,提高宏观社会经济效益来看,,,,,亚泰大街与南四环路立交桥工程的建设是十分必要和迫切的。。。。。。。。
